化學樓綜合改造工程施工進度簡報第一期

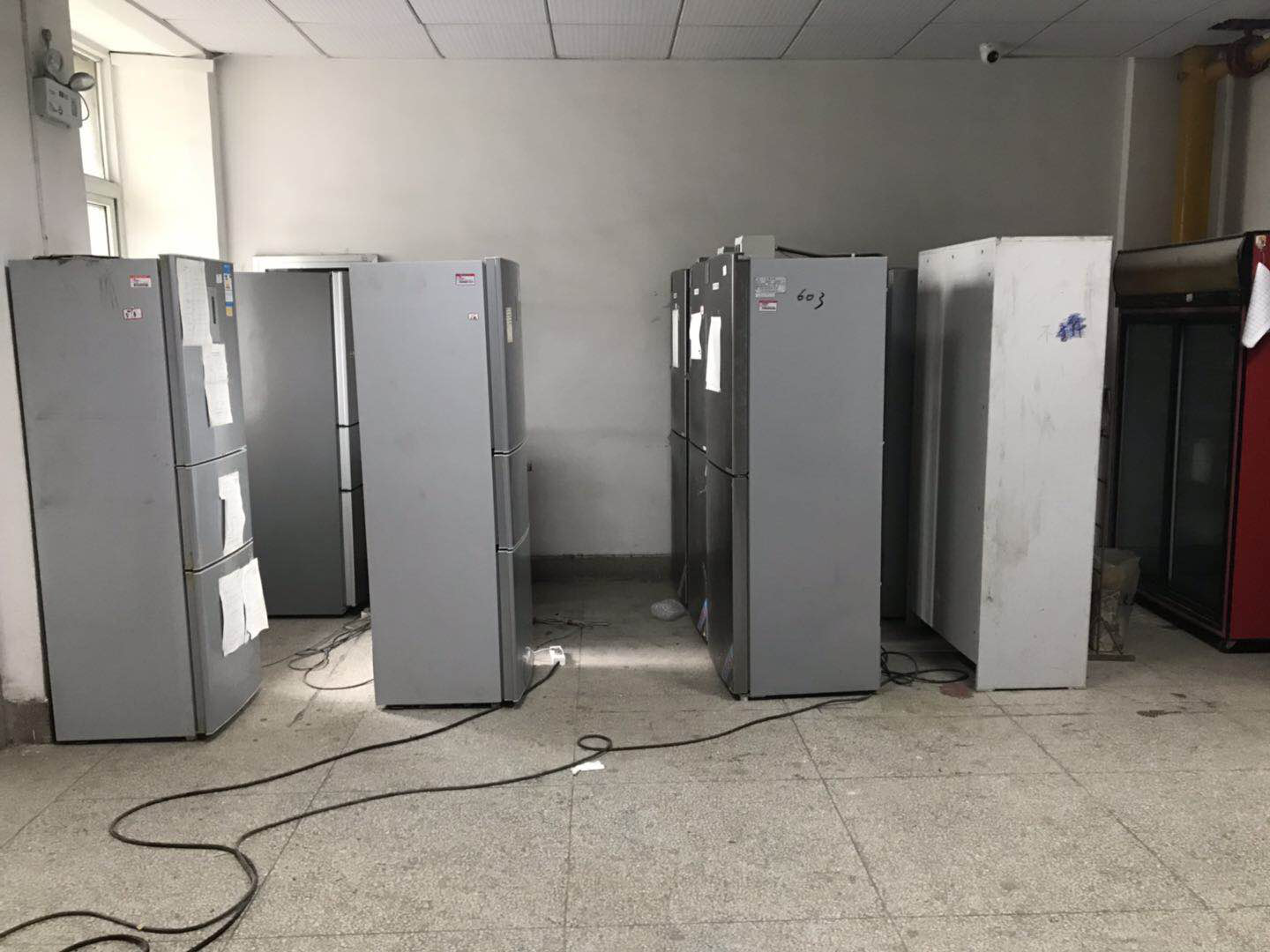

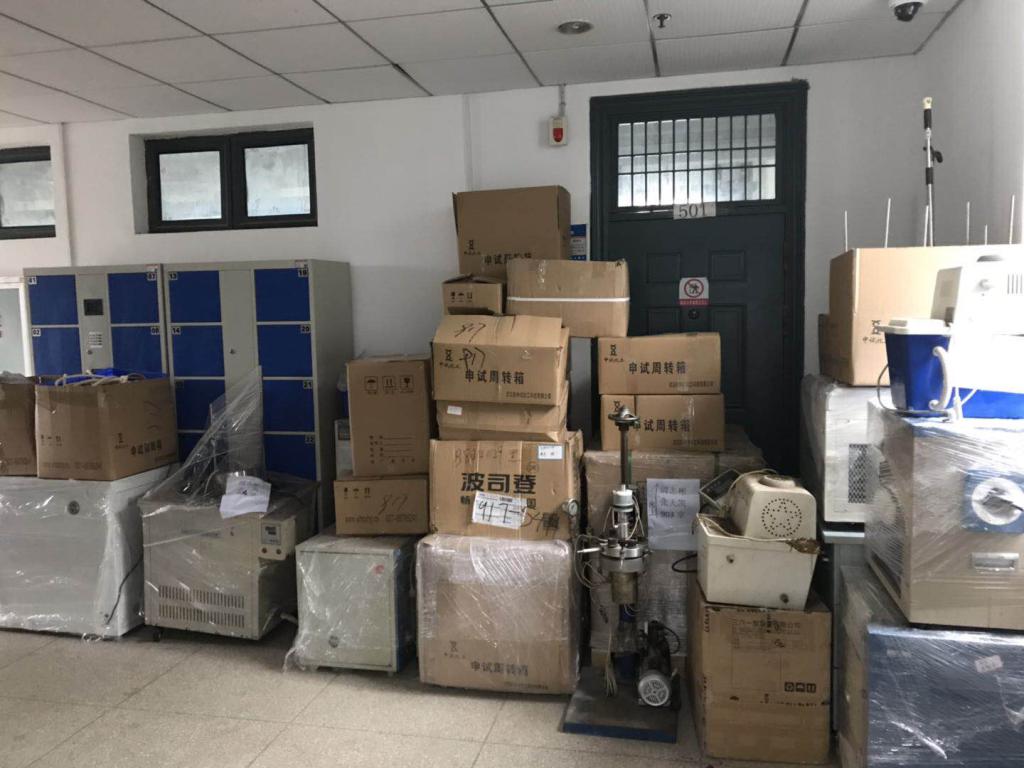

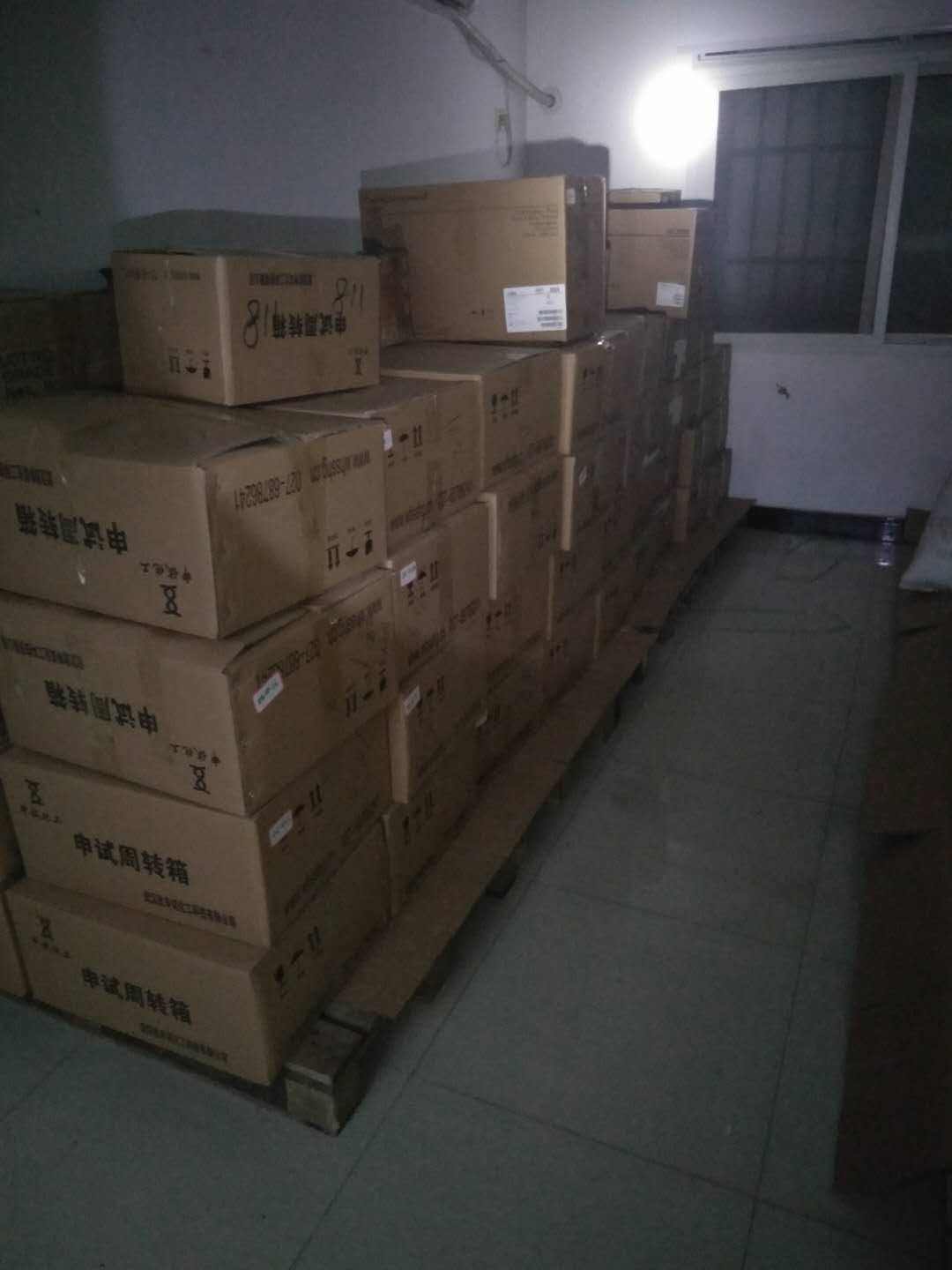

1、自6月28日至7月1日,搬家公司進場協助化學樓清理搬運物品。因部分實驗室沒有按照學院要求,提前對實驗室物品進行清理,導致搬運進度延遲,原計劃三天完成的搬運任務,還有剩余,直到第四天才完成。按照原有清理搬運計劃,普通化學品搬入化學樓C棟一樓暫存,為防止梅雨季節使化學試劑受潮,C棟一樓堆放化學試劑的地面已加隔板、紙箱來做好防護措施;為防止夏天天氣炎熱加快試劑揮發,已對C棟一樓6個空調進行檢修,現已全部正常開啟。各實驗室管制類試劑柜里的危險化學品,已搬入化學樓廢棄物暫存柜存放,為防止與其他廢棄物混淆,已張貼危險標識。實驗室大部分氣瓶已聯系氣體公司進行回收,少數氣瓶轉移到會議室或辦公室存放。實驗室小型設備、玻璃儀器等物品,按照原計劃搬入辦公室、會議室,剩余部分,搬至化學樓B棟走道指定區域暫存。實驗室不易搬運的大型設備,已用塑料或防塵布做好防塵處理,放置在不影響施工的安全位置。各層大廳已接通臨時供電,各實驗室的冰箱已轉移到大廳集中存放。
2、6月28日至29日,通風改造和給排水改造招標結果在中國政府采購網上公示,公示期間,均無異議,最終確定的中標單位分別是揚州天輝實驗室裝備環保工程有限公司和武漢天遁建設有限公司。
3、自6月29日起,兩個施工方已安排人員進場熟悉施工環境,做好施工前準備工作。為保證后期順利施工,施工方逐個房間指導物品清理,確保留出施工安全距離。因最后一次通風改造需求征集是在疫情期間進行的統計,沒法到現場實地測量,為保證施工圖紙與實驗室實際情況向吻合,再次對通風改造需求進行核實,少數實驗室需求仍有變更。通風改造施工方及時按照老師的需求,修改圖紙,最終圖紙在7月2日完成修改。7月3日至4日,通風改造圖紙已與全體老師完成簽字確認。為方便后續施工,化學樓綜合改造小組決定,老師對圖紙簽字確認后,如房間整體改造并已清空,學院可以使用備用鑰匙開門,供施工方入內施工;部分改造,在拆除期間,要安排人員值守,隨時開門,協助施工方入內施工。
4、7月2日,學院在東三樓321會議室組織召開化學樓綜合改造項目協調會。實驗室與設備管理處、武漢華中科大建筑規劃設計研究院有限公司、武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議對工程建設涉及的相關內容和各有關部門責任任務分工進一步明確,對工程建設進行了安排部署。會議上大家一致認為,各個部門要溝通協調好,全力配合施工,施工方要確保安全施工,規范操作,保證改造項目保質保量如期完成。
5、7月3日,兩個施工方正式進場施工。給排水改造施工方利用一天時間,對現場給水情況進行排查,現已明確化學樓實際給水情況,為方便拆除,已關閉屋頂水箱供水管路,4-9層實驗室已停水。通風改造主要采取橫向拆除,7月4日已完成9層實驗室拆除任務,今天開始拆除8層。給排水改造采取橫向和縱向結合的方式,目前已拆除4-9層給排水管道的石膏板,后續將安排拆除水管、挖地漏等施工工序。
