1、7月21日,學院在東三樓321會議室組織召開第三次監理會議。武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議上,兩個施工方分別匯報上周工作進度和下周工作計劃,監理對施工中存在的問題進行通報。針對上周學校發生外來務工人員進校門沖崗現象,學院再次要求施工方要加強人員管理,來確保校園安全秩序。

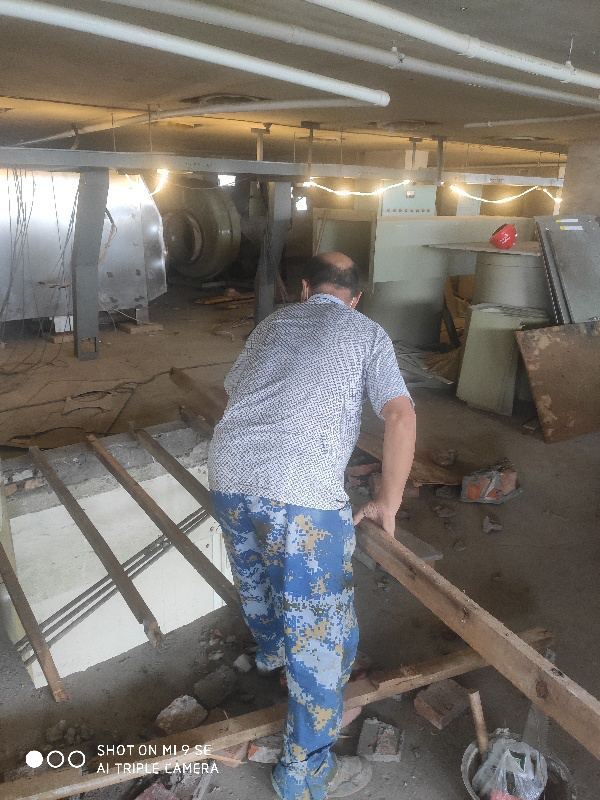

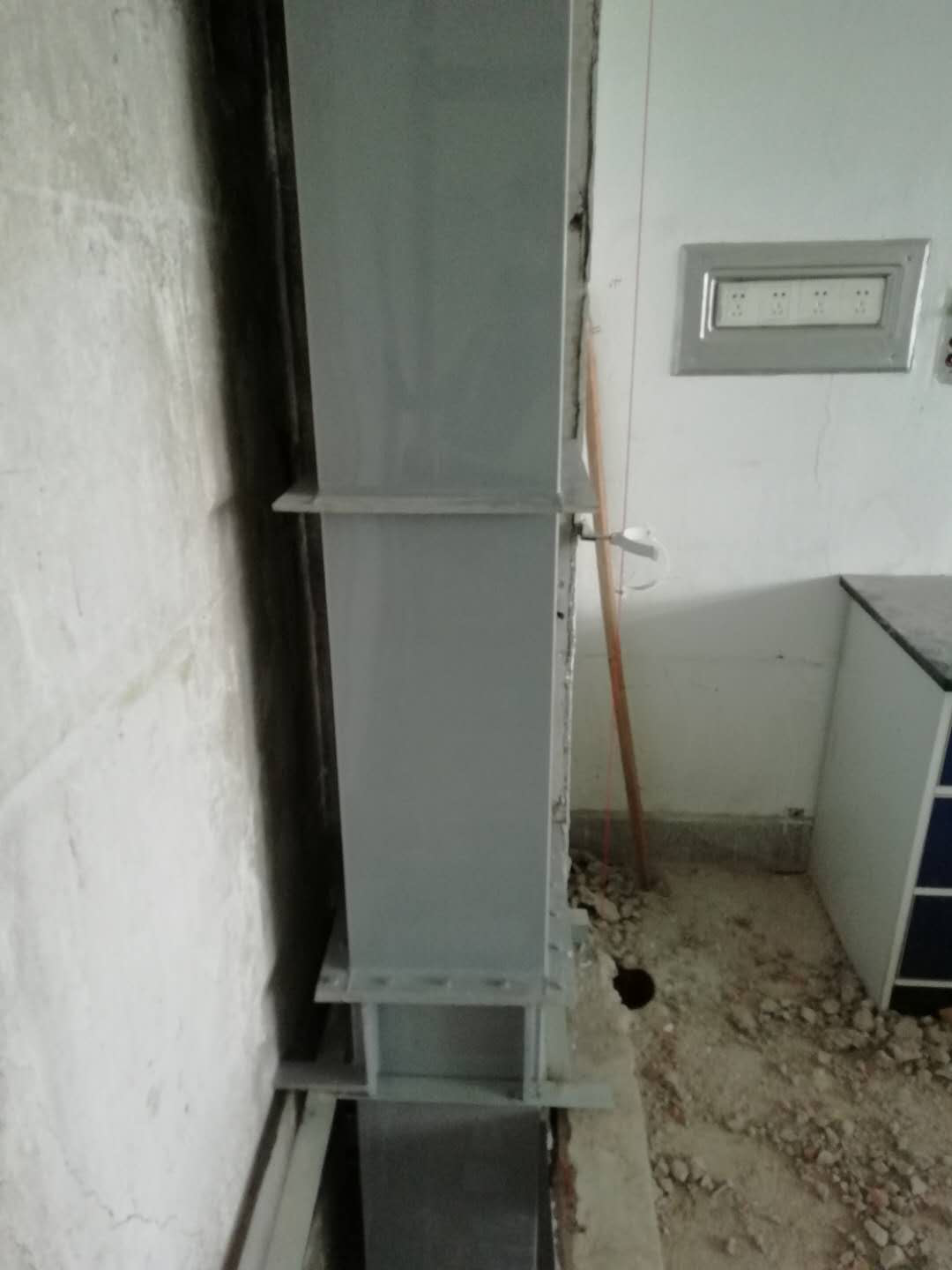

2、7月20日至27 日,通風改造施工隊完成3-9層室內風井擴寬和加固工作。對6-9層室內風井管道進行安裝,外墻管道進行拆除。對改造的實驗室墻面和吊頂刮完第二遍膩子。

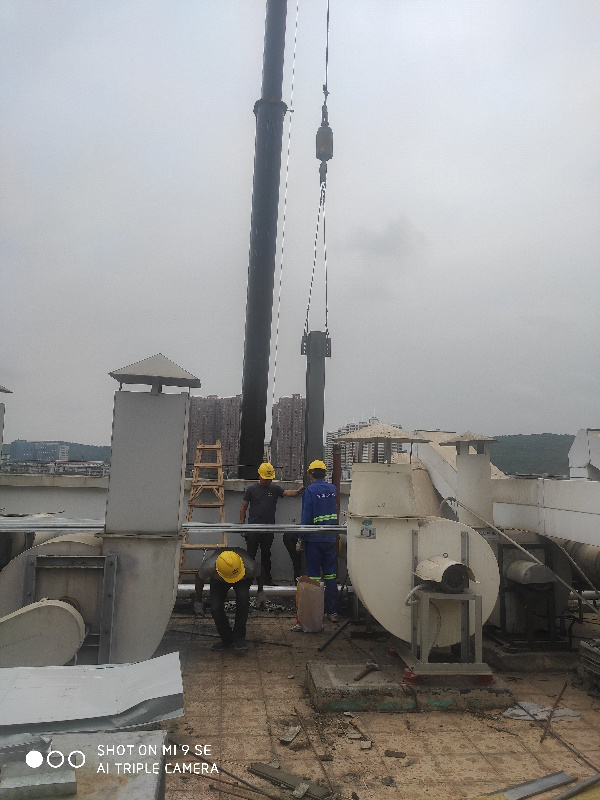

3、7月23日,通風改造施工隊聘請的吊車進場,經過監理對吊車及人員相關資料核驗無誤后,進行吊裝作業,7月25日完成附樓原有鋼架拆卸工作,7月26日開始對新鋼架進行吊裝。

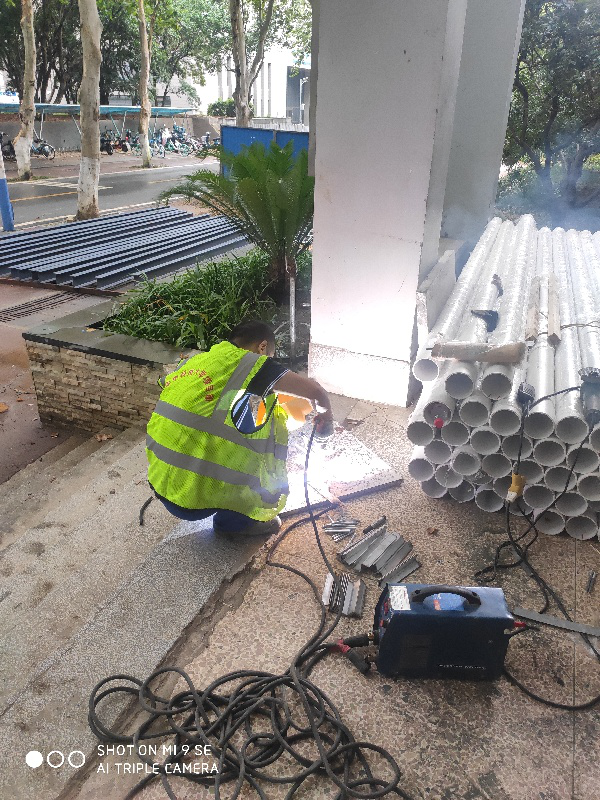

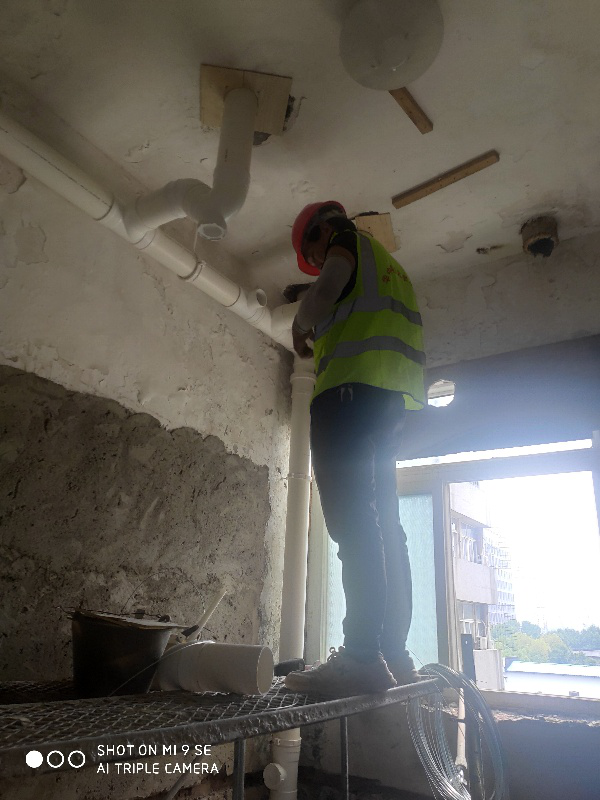

4、7月20日至27日,給排水改造施工隊完成了3-9層衛生間給排水立管開孔,給排水套管制作和安裝,墻面抹灰,給排水管開補墻槽。3-9層給水立管支架安裝,1-3層廢水立管制作和安裝。

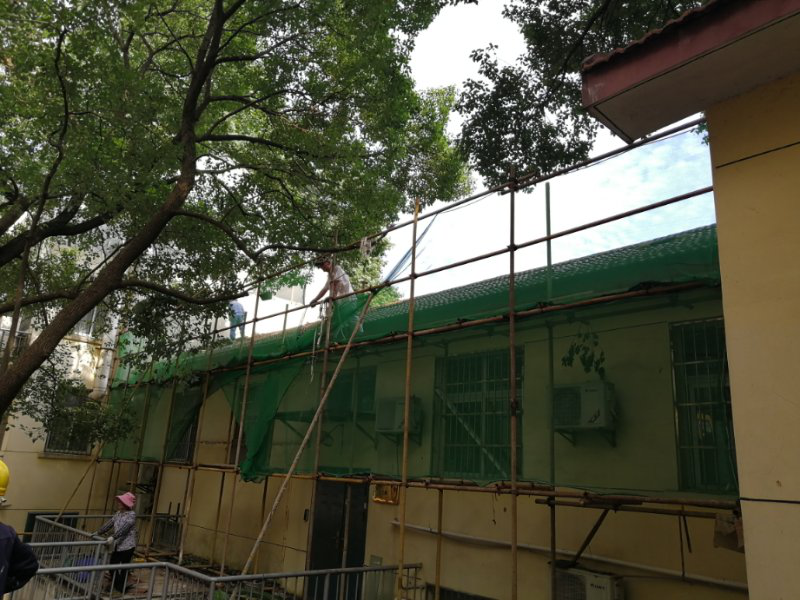

5、因化學樓C棟C202,203實驗室屋頂漏水,前期經過請專業人員檢測,需要對屋面重做防水。7月20日,梅雨天氣一過,迅速安排施工隊對C棟屋面進行防水維修。
6、目前已與兩個施工方完成合同簽訂程序,即將按照合同規定,按照施工進度執行付款。
