化學樓綜合改造工程施工進度
簡 報
第六期
(8月3日至8月9日)
1、8月4日,學院在東三樓321會議室組織召開第五次監理會議。武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議上,兩個施工方分別匯報上周工作進度和下周工作計劃,監理對施工中存在的問題進行通報。因附樓鋼結構固定過程中,柱腳無能按照原設計方案施工,學院要求設計院、施工方、監理進行協商,找到切實可行的固定方案,務必固定牢固,確保安全。
2、8月4日下午5:00,學院在化學樓一樓大廳舉行對化學樓綜合改造施工方和監理方酷暑送清涼活動。學院黨委書記李濤、副院長朱啟軍、院工會主席高中洪參加了慰問儀式。朱啟軍代表學院對所有施工人員表示感謝,隨后李書記、朱院長、高主席向施工方代表發放送清涼慰問物資,表達學院對工人的關愛。
3、為解決化學樓主樓外墻空調冷凝水管安裝不規范,空調冷凝水滴到下層窗臺,導致窗臺滲水、窗臺內外墻脫皮的現象,學院計劃在暑期對化學樓主樓外墻防水進行維修改造。主要對化學樓主樓空調冷凝管改外檐機械開孔安裝、空調平臺上下防水粉刷、油漆翻新、空調污染處水刷石清洗等。8月6日,施工隊已開始對外墻進行搭建腳手架,近期開始施工,爭取在學生開學前完成施工。
4、8月3日至8月9 日,通風改造施工隊完成3-9層室內風井管道安裝工作,并開始對風井孔洞進行填補,新風管道和機組開始安裝。室內房間涂料開始粉刷。8月6日夜間,第一批通風柜和實驗室臺到貨,目前正在組織安裝。因最近天氣炎熱,調整附樓鋼結構安裝時間為夜間6:00-12:00,鋼結構一層柱腳已處理,二層正在進行鋼筋加固。
5、8月3日至8月9 日,給排水改造施工隊完成了3-9層給水主管安裝,3-6層走道支管安裝,3-5層房間內給排水支管安裝。3-9層衛生間給排水管包管已完成,已開始安裝8、9層衛生間瓷磚和潔具。
6、為改善化學樓科研環境,凸顯對外宣傳特色,學院計劃在化學樓綜合改造完成后對樓內公共區域進行美化裝修裝飾改造,主要是對化學樓主樓1-9層大廳及3-9層走道改造及導視系統、宣傳系統改造。經過前期請設計師進行現場考察和設計,8月7日,在東三樓321會議室召開化學樓美化裝修裝飾設計方案討論會。化學樓綜合改造小組成員參加會議,對設計方案提出很多寶貴建議,后期將據此對設計方案進行修改和調整。
附圖1 學院領導對施工人員進行慰問

附圖2 主樓外墻搭建的腳手架

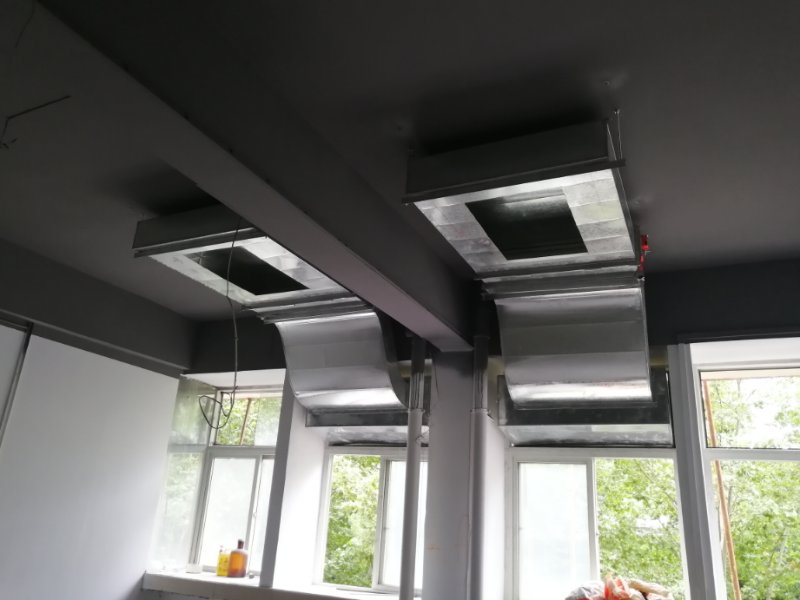

附圖3 實驗室內安裝的新風風口

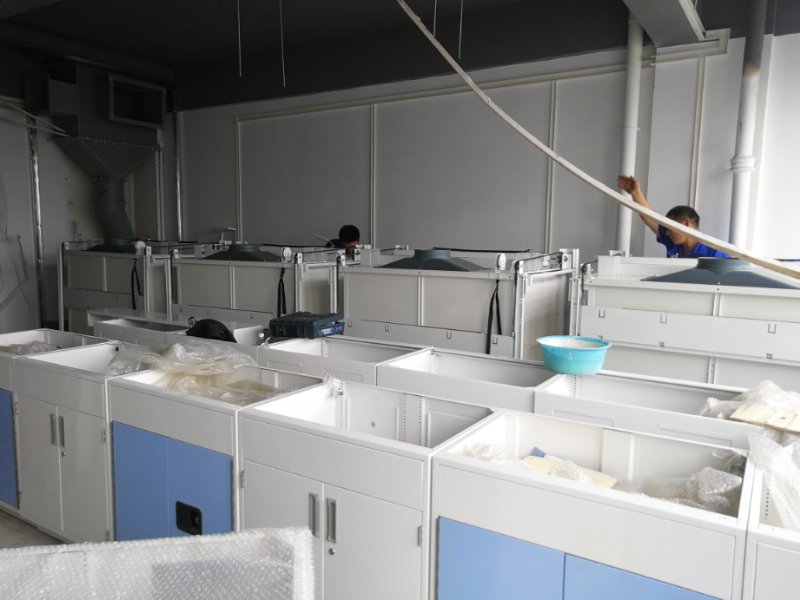

附圖4 實驗室正在安裝的實驗臺

附圖5 衛生間瓷磚安裝
附圖6 化學樓公共區域美化裝修裝飾設計方案討論會
