化學樓綜合改造工程施工進度
簡 報
第九期
(8月24日至8月30日)
1、8月25日,華科建筑規劃設計院此次改造相關設計師到化學樓施工現場進行考察,經過查看現場,與施工人員交流,他們對現場施工整體情況比較滿意,對部分施工細節提出指導意見。
2、8月25日下午,學院在東三樓321會議室組織召開第八次監理會議。武漢華中科大建筑規劃設計研究院有限公司、武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議上,設計院對在施工現場看到問題,提出指導意見。針對設計院提出的意見,學院要求施工方逐一落實解決。隨后,兩個施工方分別匯報上周工作進度和下周工作計劃,監理對施工中存在的問題進行通報。學院要求施工方按照8月31日為施工節點,按天規劃施工計劃,逐層排查解決每間實驗室遺留的問題。
3、8月24日至8月30日,通風改造施工隊完成3-9層室內通風柜控制箱、閥體安裝工作,3-9層室內水平管道安裝,室內電路布線,及風井石膏板、吊頂恢復工作。
4、8月26日,通風改造施工隊聘請的吊車進場,經過監理對吊車及人員相關資料核驗無誤后,對12套風機、廢氣處理設備及活性炭再生裝置進行吊裝作業。經過一天的吊裝,樓頂設備全部安裝到位。
5、8月24日至8月30日,水改施工主要完成收尾工作,對3-9層房間及走道吊頂進行恢復,衛生間進行清掃,給排水管道石膏板刷漆,對室內進行衛生清潔,逐一解決各房間遺留問題。
6、8月24日至8月30日,主樓外墻防水維修施工隊完成室外冷凝管安裝,外墻污漬清洗,空調機恢復工作。8月30日,完成化學樓南邊腳手架拆除工作,隨后,即將完成北邊腳手架拆除工作。
7、本周,樓內各層衛生間恢復供水,辦公室恢復供電。經學院研究討論,9月1日起,各課題組可以安排人員進入樓內,對實驗室、辦公室改造情況進行檢查,并做好清潔工作,有問題及時報告學院,學院將安排施工方進行維修完善。待實驗室清掃整理完畢,9月5日將安排搬家公司進場,對前期各實驗室轉運出去的試劑、冰箱、設備等進行往回搬工作。

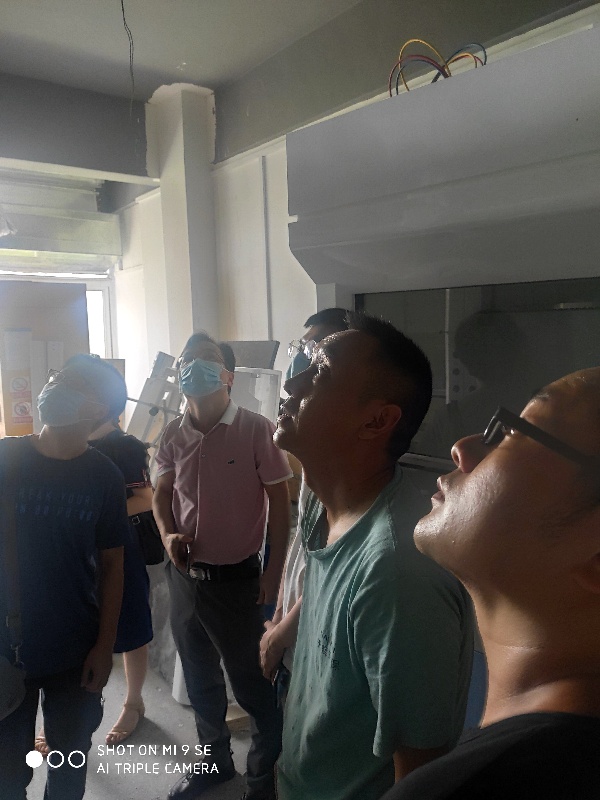

附圖1 設計院到施工現場考察
附圖2 第八次監理會議

附圖3 風機尾氣處理設備吊裝工作

附圖4 通風柜風閥安裝

附圖5 衛生間清掃

附圖6 外墻腳手架拆除
